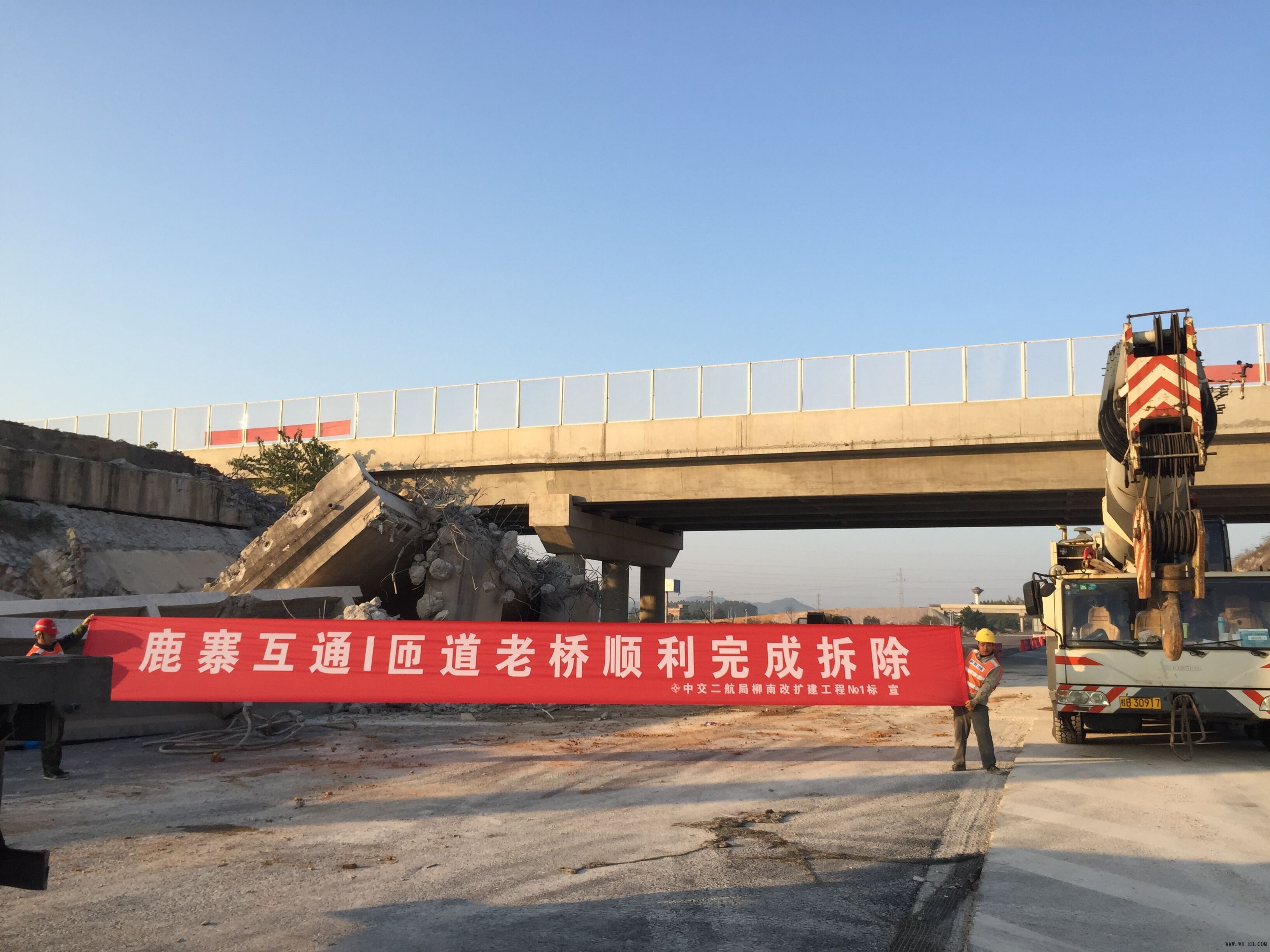

12月18日,,,随着最后一其中墩立柱被吊车吊起,,,鹿寨互通I匝道老跨线桥彻底完成拆除。。这座老桥是整个鹿寨互通内最大的匝道桥,,,同时也是标段内最大的一座跨线桥梁。。上山容易下山难,,,拆桥有时比建桥也不轻松,,,想要把这座老桥拆掉,,,面临的难题重重。。
匝道桥共有4跨,,,左右两头为现浇段,,,中心两跨为预制T梁段。。除去桥梁跨度大的难题,,,忙碌的车流也增添了施工压力。。由于老桥是整个互通最主要的交通结点,,,挨着老桥左右幅各有一条上下高速的匝道。。拆除老匝道桥时,,,必需包管主线和所有匝道的车流正常通行,,,交通组织改道和清静管控难度很是大。。
项目部为此实时提出“早改道、、、晚恢复”,,,即早晨提早举行交通组织改道,,,晚上恢复高速双侧交通正常通行。。只管交组事情量急剧地增添,,,但清静风险管控得力。。
针对老桥的拆除主要分三步:::首先针对中心两跨,,,运用绳锯对切割老桥护栏和梁板湿接缝,,,之后用两台汽车吊对切割的护栏、、、梁板举行吊除;;其次用破碎锤直接凿除放倒边跨的现浇段,,,再逐步破碎;;最后对中墩立柱举行纵向横向两次切割,,,然后再起吊拆除。。经由15天忙碌而有序地施工组织,,,在包管施工以及通行清静的条件下,,,这个“大炸弹”被顺遂拆除。。
