12月1日,,,随着泄水闸下游围堰破口处举行修复合龙,,,标记着江西赣江新干航电枢纽W3标项目最先进入围堰周全修复施工阶段。。。
进入11月份,,,江西省赣江流域降雨频仍,,,其中吉安市降雨量一度高达33.6毫米,,,突破同期最高的降雨纪录。。。项目部实时成立防汛应急指挥小组,,,并在江西省防总、、、省交通厅的统一指挥下,,,于11月12日至17日组织全体员工、、、协作步队、、、外地村近两百人投入到围堰抢险施工中。。。17日下昼,,,当位于新干航电枢纽上游的峡江水利枢纽流量蓦然从6700m³/s上涨至7400m³/s时,,,上游围堰水位抵达29.81米,,,即将突破专家组此前预计的7600m³/s的最大接受量和围堰30米的最大高程,,,为了只管镌汰洪水攻击对围堰的破损程度,,,项目部在与省交通厅水利专家组商讨后,,,对围堰举行自动破口。。。
围堰破口后,,,峡江流量仍然高居不下,,,时代一度突破9500m³/s,,,上游围堰外水位突破31米。。。11月18日之后,,,随着赣江流域降雨量削弱,,,围堰外水位最先呈下降趋势,,,项目部一方面临抢险时代的损失举行核算并与包管公司洽谈赔偿事宜,,,另一方面抓紧与装备供应商洽谈装备采购事宜,,,并着手制订围堰修复方案。。。

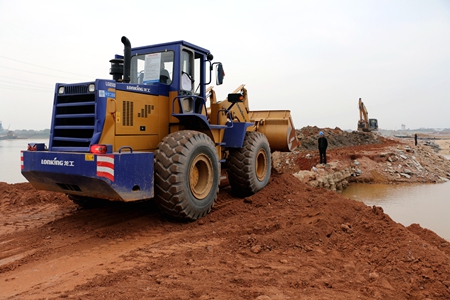

经由两周的起劲,,,项目部分别完成下游引航道围堰破口处和泄水闸下游围堰破口处的修复事情,,,现在项目部正在对围堰举行周全修复施工,,,并最先对围堰内举行排水施工。。。
据悉,,,位于后场区域的拌和站、、、模板加工厂和钢筋加工厂也在主要有序的建设中。。。
